Při stavbě vedení vysokého napětí u Pecky usazoval stožáry vrtulník

29.05.2020 14:55:46 | Autor: Šárka Lapáčková Beránková | Rubrika: VOLNÝ ČAS | Obce: Český ráj

Při stavbě vedení vysokého napětí u Pecky usazoval stožáry vrtulník

Celkem v pěti etapách došlo k opravě pěti odboček vedení vysokého napětí 35 kV u Pecky a okolí na Jičínsku. První etapa byla zrealizována již v roce 2018, a poslední pátá, která právě probíhá, si vyžádala účast vrtulníku. Obří stroj měl za úkol usadit 6 sloupů vedení vysokého napětí v těžko přístupném terénu a odnést pět původních.

Nejprve byla vybetonována pouzdra pro osazení sloupů vysokého napětí, což nebylo v příkrém a deštěm rozmáčeném terénu snadné. Podařilo se. Betonová pouzdra jsou připravena na montáž sloupů.

Trochu nás potrápilo počasí, betonování pouzder sloupů mělo nepatrný skluz, protože těžká technika v bahnitém terénu zapadala. Ale vše se podařilo a stavba je připravena na montáž a usazení sloupů vysokého napětí.

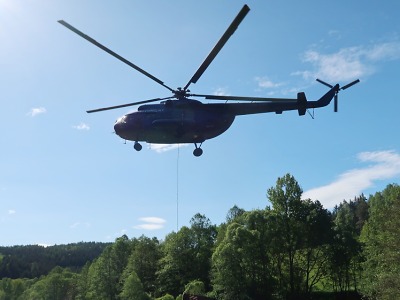

Stavba stožárů vedení vysokého napětí u Pecky na Jičínsku<br />Autor: Archiv ČEZ Vzhledem k zalesněnému a nepřístupnému terénu jsme přistoupili k usazení a montáži betonových sloupů vrtulníkem. Pomocí vrtulníku tak bude postupně ukotveno 6 betonových sloupů, které nahradí původní, dnes již nevyhovující. Nové vedení kopíruje stávající trasu v délce 430 metrů.

Celkem 6 betonových sloupů, kdy jeden váží kolem 1,5 tuny a jejich výška se pohybuje od 10, 5 metrů do 12,5 metrů bylo během dopoledne usazeno obřím vrtulníkem firmy Techmont.

Obyvatelům Pecky se tak naskytla unikátní podívaná. Za poměrně jasného dne se hned sedmkrát vydal vrtulník se svým nákladem - betonovým sloupem na místo určení, aby sloupy usadil do připravených pouzder. Po usazení sloupů budou následně nataženy vodiče. Podívaná to byla velmi zajímavá a všem, kteří pracují přímo pod vrtulníkem, patří obdiv.

Vedení vysokého napětí posílí spolehlivost sítě v dané oblasti, omezí poruchovost a umožní připojování dalších zákazníků na Jičínsku. I přes velmi přísná opatření kvůli Covidu 19 se obnova distribuční sítě nezastavila a plánované opravy a investice probíhaly a probíhají dle plánu.

Vrtulník jsme nevyužili poprvé. Pomáhá nám celkem pravidelně s montáží i demontáží stožárů vysokého napětí, s usazováním sloupů do betonových pouzder nebo s betonováním patek stožárů. Jeho využití je ideální v těžko přístupném, hornatém nebo zalesněném terénu jako v tomto případě. Často ho používáme například v oblasti Krkonošského národního parku nebo v horských a podhorských oblastech na východě Čech.

ČEZ Distribuce, a. s., ze Skupiny ČEZ provozuje na území České republiky vedení v délce 165 834 km s 3,7 mil. odběrných míst. Společnost působí na území krajů Plzeňského, Karlovarského, Ústeckého, Středočeského, Libereckého, Královéhradeckého, Pardubického, Olomouckého, Moravskoslezského a částečně v kraji Zlínském a Vysočina. Postupnou modernizací, plánovanou rekonstrukcí zařízení distribuční soustavy a proaktivním přístupem stabilně zvyšuje a zajišťuje kvalitní a spolehlivé dodávky elektřiny a plní rostoucí požadavky zákazníků. Cílenými investicemi do distribučního zařízení je umožňován další rozvoj české ekonomiky a vytvářen prostor investorům a tím i novým pracovním místům v regionech.

Sdílet s přáteli na facebooku

Související články

Silný vítr ničil střechy a lámal stromy i v Libereckém kraji
Energetici a hasiči podepsali dohodu o spolupráci
Orkán Sabine z pohledu ČEZ: 2755 poruch, škody za 25 milionů korun
Při opravách vedení vysokého napětí v Pasekách pomáhal vrtulník
Stavba sloupů vedení vysokého napětí probíhala s pomocí vrtulníku
Vrtulník pomáhal při stavbě stožáru vysokého napětí v Krkonoších



Náhled fotogalerie



OTEVŘÍT FOTOGALERII (celkem 6 fotek)








Další aktualita v pořadí ARCHIV AKTUALIT


Vyberte obec

Události dle data

Stalo se | Připravuje se

Vyberte datum:
Po Út St Čt So Ne

Krátké zprávy z regionu Semilska

Omezení provozu hradu Valdštejn v úterý 9. srpna

Z důvodu plánované odstávky elektřiny bude hrad Valdštejn v úterý 9. srpna 2022 fungovat v omezeném režimu. „Upozorňujeme návštěvníky hradu Valdštejn, že po dobu odstávky 9. srpna 2022 nebudou v areálu hradu fungovat toalety a platba na pokladně bude možná pouze v hotovosti. V omezeném režimu bude fungovat i občerstvení u hradu, kde rovněž nebudou fungovat toalety a k dispozici bude pouze venkovní stánek s grilem. Děkujeme za pochopení," uvedl za Turnovské památky a cestovní ruch Radim Štícha.

Od 8. do 14. srpna bude výluka na trati Smržovka - Tanvald

Provozovatel dráhy Správa železnic, s. o. informuje o nepřetržité výluce na železniční trati č. 036 Liberec - Harrachov - Szklarska Poręba Górna, která bude probíhat v úseku Smržovka - Tanvald ve dnech 8. srpna 2022 od 0:00 až do 14. srpna 2022 do 23:59. Podrobný článek


Archiv krátkých zpráv

Nejnovější články

Netradiční houslový koncert a nová výstava v turnovské synagoze
Při startu přeboru vyhrály Sedmihorky a Lomnice, bodovalo i Rovensko
Autorkou díla měsíce srpna v Oblastní galerii je Veronika Holcová
Obrazem: Křehká krása 2022
Jilemnický pouťový víkend přinese i koncerty, letní kino a turnaj

Nejčtenější články

07.08.: Přehled fotbalových výsledků prvního podzimního kola
06.08.: Do divize se vrací fotbalisté Turnova. Jaké jsou změny v kádru?
07.08.: Turnov při startu divize těsně prohrál s Trutnovem

Další »

Infomail


Chcete pravidelně dostávat informace o novinkách na tomto serveru?

Zadejte svůj e-mail:


Facebook

Twitter

Instagram

https://www.instagram.com/nasepojizeri

Odkazy

Jablonecká Lékárna U Anděla nabízí široký sortiment léků, potravin pro zvláštní výživu, dermokosmetiky, homeopatických přípravků a další.

Fotogalerie Videogalerie Soutěže Anketa

INZERCE | KARIÉRA | KONTAKT
